Grad Crikvenica neovlašteno zaustavio europski projekt dogradnje crikveničke luke – radovi se nastavljaju

Nakon gotovo 2 mjeseca, ŽLU Crikvenica nastavlja s planiranim aktivnostima na projektu vodeći brigu o tome da se sve turističke aktivnosti nastave nesmetano odvijati

Upravni odjel za graditeljstvo i zaštitu okoliša Primorsko-goranske županije poništio je rješenje o privremenoj obustavi radova na projektu dogradnje luke otvorene za javni promet županijskog značaja – luke Crikvenica u ljetnim mjesecima. Naime, Upravni odjel za komunalni sustav, prostorno uređenje, zaštitu okoliša i imovinu Grada Crikvenice posljednji je put usvojilo Odluku o privremenoj zabrani izvođenja i ograničavanja radova još 2014., a koja se prema Zakonu o gradnji mora donositi svake za iduću godinu. Drugim riječima, rješenje za 2020. godinu ne postoji, po čemu je ovogodišnja odluka Grada bila neutemeljena.

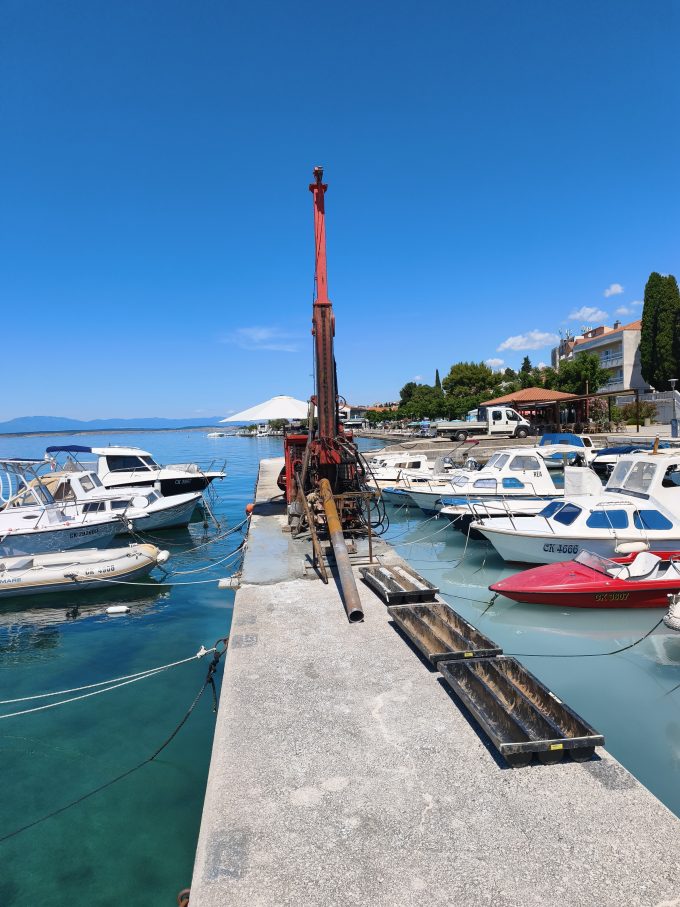

„Županijska lučka uprava Crikvenica uskoro nastavlja s radovima koji će se u idućim tjednima veći dio vremena izvoditi ispod površine mora. Konkretno,naši su sljedeći koraci uređenje podmorskog nasipa te preslagivanje blokova, pri čemu ćemo na prvo mjesto staviti sigurnost šetača i kupača na obližnjem kupalištu te voditi brigu o tome da se sve turističke aktivnosti nastave nesmetano odvijati. Drugim riječima, svjesni smo situacije i izazova koje je prouzročila pandemija korona virusa te važnosti očuvanja lokalnog gospodarstva i turizma, zbog čega će se i prilagoditi dinamika izvođenja radova sve do kraja turističke sezone“, istaknuo je ravnatelj Županijske lučke uprave Crikvenica Mario Kružić.

Izvođač radova još je krajem lipnja (Zajednica ponuditelja koju čine Izgradnja d.o.o. iz Crikvenice, BSK commerce d.o.o. iz Rijeke i DSS obrt za izgradnju hidrograđevinskih objekata i podvodne radove iz Crikvenice) uputio Gradu Crikvenici zahtjev za produženjem roka izvođenja radova za vrijeme turističke sezone. Grad je zahtjev odbio, navodeći kako se na taj način dovodi u pitanje crikvenička turistička sezona, istovremeno ugrožavajući cjelokupni projekt koji je od velikog značaja i za sam grad i njegove stanovnike. Radovi se sada nastavljaju, a očekivana finalizacija projekta je polovicom iduće godine.

Realizacijom projekta Dogradnja luke otvorene za javni promet županijskog značaja – luke Crikvenica stvorit će se preduvjeti za povećanje kvalitete prijevoza putnika na cjelogodišnjoj liniji Crikvenica – Šilo na Krku, te za redovno i sigurno obavljanje pomorskog prometa, što je i glavni cilj projekta.

Luka Crikvenica

Posted in Uncategorized | Leave a comment

Gradska vlast ima nejednake kriterije za različite projekte na području grada

Istovremeno se području grada odvijaju građevinski radovi u sklopu nekoliko drugih projekata

Zaista smo iznenađeni prošlotjednim izjavama gradskih čelnika i Rješenjem komunalnih redara Grada Crikvenice budući da svojim postupanjem nanose izravnu štetu projektudogradnje luke otvorene za javni promet županijskog značaja – luke Crikvenica, koji je važan za sam grad, ali i njegove građane. Jednako čudi i činjenica da je Rješenje o obustavi radova upućeno na investitora, odnosno Županijsku lučku upravu Crikvenica, umjesto na Izvođača – Zajednicu ponuditelja. Unatoč tom propustu, sukladno rješenju,Županijska lučka uprava Crikvenica odmah je obavijestila Izvođača o zaustavljanju svih radova, što je i učinjeno.

Nakon toga, inicirali smo sastanak vezano za projekt Dogradnje luke Crikvenica na koji smo pozvali gradonačelnika Damira Rukavinu, predstavnike Zajednice ponuditelja, nadzornog inženjera i voditelja projekta, no gradonačelnik se sastanku nije odazvao, već njegove dvije zamjenice. Predstavnicama Grada prezentirali smo trenutačnu situaciju s radovima, predstavili izazove s kojima se trenutačno suočavamo te jasno argumentirali zašto je potrebno produljenje radova na nekoliko dana, što smo tražili u nekoliko navrata i što je odbijeno. Jedan je od naših zahtjeva bio vezan i za polaganje kamenog materijala u more, što Grad odjednom predstavlja kao svoj zahtjev, upravo kako bi se spriječilo stvaranje kamene prašine te uredila površina na kojoj se taj materijal trenutačno nalazi – jer od samog početka projekta vodimo računa o sigurnosti šetača i kupača na obližnjem kupalištu, u ljetnoj sezoni.

Unatoč izazovima koje je pred ovaj strateški projekt postavio Grad Crikvenica i nerazumijevanju s njihove strane, u jesen planiramo nastaviti s redovnom komunikacijom s predstavnicima gradske uprave, s ciljem zadovoljstva svih sudionika na ovom projektu.

Činjenica je da gradonačelnik ima različite kriterije i stavove za projekte koji se u gradu odvijaju, odnosno da Odluke ne vrijede za sve projekte na jednak način. Tome u korist govori podatak da je na području Grada Crikvenice odobrio produženje roka izvođenja za 13 javnih radova izvan rokova koji su propisani Odlukom o privremenoj zabrani i ograničavanju građevinskih radova za vrijeme turističke sezone. Takvim postupanjem Grad Crikvenica ne pokazuje razumijevanje za strateški projekt dogradnje luke Crikvenica, čija je realizacija u interesu svih naših sugrađana.

Posted in Uncategorized | Leave a comment

Gradska uprava opstruira realizaciju dogradnje crikveničke luke

Gradskoj vlasti i crikveničkom turizmu smeta samo jedan projekt, dok se istovremeno na području grada odvijaju građevinski radovi u sklopu nekoliko drugih projekata

Županijska lučka uprava Crikvenica još je početkom lipnja uputila Gradu Crikvenici zahtjev za produljenjem roka za izvođenje radova do početka srpnja, a isto je učinio i izvođač, što su u Gradu odbili. Zahtjev za produljenje roka logičan je korak zbog svih izazova koji posljednjih nekoliko mjeseci prate projekt, poput nemogućnosti nabave građevinskog materijala, konkretno geomreže. Zbog zatvorenih prometnih koridora, kao posljedicom pandemije korona virusa, izvođaču materijal nije mogao pravovremeno biti isporučen. Činjenica je da je odobreno produljenje roka za 4 dana (do 19.6.), što nije dovoljno za izvedbu složenih radova, o čemu je Grad pravovremeno obaviješten. Zato je zatraženo odobrenje za nastavak radova. Zatraženo je produljenje za dodatnih 6 dana, koji se sada koriste kao argument za spas sezone i crikveničkog turizma.

Krajem veljače je došlo do slijeganja temeljnog tla, što je prilikom izvedbe teško predvidjeti budući da to prvenstveno ovisi o lokalnim uvjetima u samom tlu, i što kod ovakvih projekata nije rijetkost. To je rezultiralo urušavanjem određenog broja blokova, zbog čega smo odmah poduzeli sve potrebne mjere kako bi se projekt mogao nastaviti. I ovaj je segment dodatno utjecao na odgodu dijela radova, ključnih za realizaciju ovog strateški važnog projekta za Grad Crikvenicu i njegove građane.

Netočan je i navod kako je u luci Crikvenica prisutno onečišćenje mora budući da je početkom lipnja odrađeno uzorkovanje od strane Nastavnog zavoda za javno zdravstvo PGŽ, a nalaz je potvrdio kako je more izvrsne kvalitete. Istovremeno, dok Grad ističe kako je partner na projektu, dodatno otežava njegovu realizaciju pa je tako nedavno i otkazao nenaplatno korištenje javne površine u svrhu izvođenja radova na dogradnji luke Crikvenica. Jednako tako netočna je tvrdnja kako je dosadašnjom realizacijom projekta nastala višemilijunska šteta budući da se svi radovi do sada odvijaju u okviru planiranih financijskih sredstava. Jasno je da se cjelokupni projekt politizira upravo u razdoblju nadolazećih parlamentarnih izbora što uzrokuje izravnu šteti realizaciji ovog vrijednog projekta koji se financira iz europskih i nacionalnih sredstava.

Zbog svih navedenih okolnosti na koje se nije moglo utjecati, nadali smo se razumijevanju gradske uprave jer smo i prošle godine imali odobrenje do 6. srpnja, a posebno obzirom na činjenicu da su odobrenje dobili drugi projekti na širem području Grada Crikvenice. Na ovaj način, Grad izravno opstruira projekt Dogradnje luke otvorene za javni promet županijskog značaja – luke Crikvenica, čijom će se realizacijom osigurati preduvjeti za kvalitetniju povezanost otoka Krka s kopnom, ali i stvoriti temelji za nadogradnju turističke i nautičke ponude u Crikvenici, od čega dugoročnu korist imaju primarno građani našeg grada.

Budući da se upravo na području mjesnog odbora Crikvenica-centar odvijaju radovi na dogradnji luke, predsjednik Vijeća ovog mjesnog odbora Marko Vukelić apelirao je na Grad da odobri izvođačima radove do kraja mjeseca kako bi konzervirali gradilište i deponirali kameni materijal u more. Na taj način bi se spriječilo stvaranje kamene prašine te uredila površina na kojoj se trenutačno nalazi kameni materijal, sukladno činjenici da se na području ovog mjesnog odbora nalazi nekoliko aktivnih gradilišta, unatoč zabrani.
